実施編

平成18年3月〜平成18年12月 完成予定 実施編1

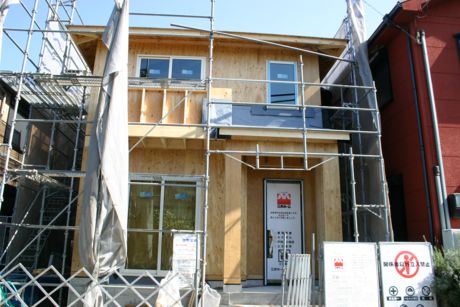

建て方工事 屋根まで出来ている!!06年9月23日
 台風13号による影響もなく9月19日に足場を建て20日から建て方工事が開始されるが、私を含めた家族は、仕事の都合などで現場を見に行くことが出来ず23日の土曜日に見に行った。
 仮住まいが近くならこの様な時でも見に行けるのに・・・・

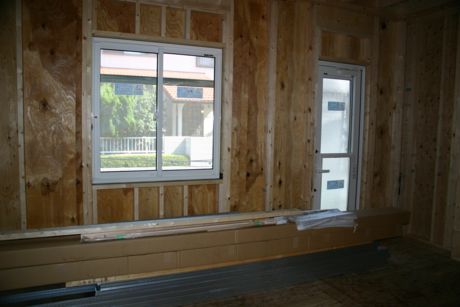

玄関ドア 窓 も取り付いていた。

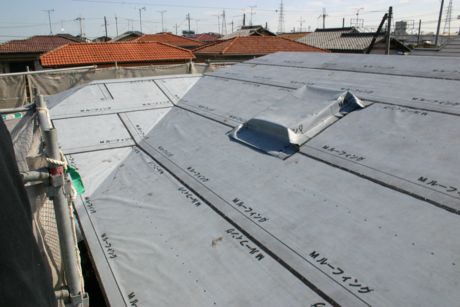

放水シートが敷かれた屋根 リビングの吹き抜けのトップライトも取り付いていた。
外回りを見る
 玄関ドアはしっかり施錠されていた。

 23日は工事も休みで、工事関係者の方もお休み・・・ そこで、現場責任者のK氏に電話して家の中を見たいのでカギを開けて欲しいと頼んだところ、30分以内にカギを届けるとの返事。
 15分程待っていると別の現場に行く職人さんが届けてくださり・・感謝・感謝

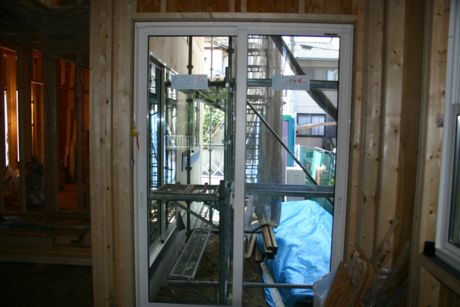

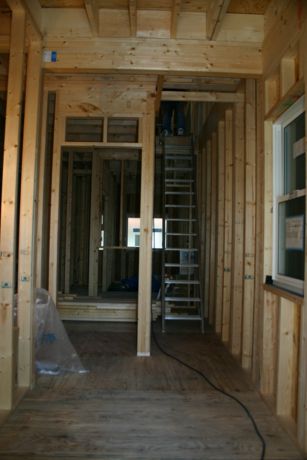

玄関ドアを早速開けると右側が階段部分で左側がリビングへの扉になる。

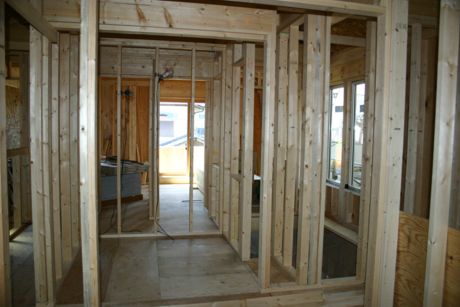

構造に関する壁は全て工場生産のため現場では組立のみで完成、現場作業で間仕切り用など造作壁は、骨木が取付られている。

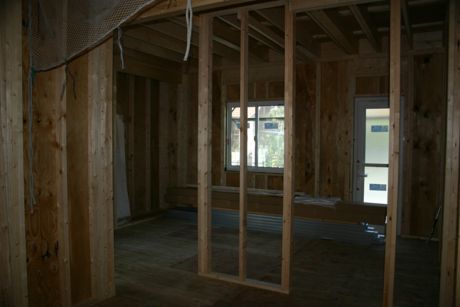

リビングから台所・食堂方向を見る リビング

食堂の窓からウッドデッキの出来る方向 台所の勝手口もドアの取付が完了したいた。
バスルーム リビングの吹き抜け

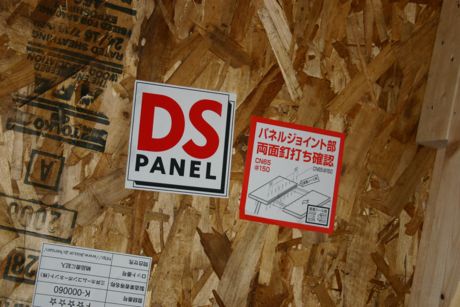

トップライト 屋根を構成する高断熱のDSパネル

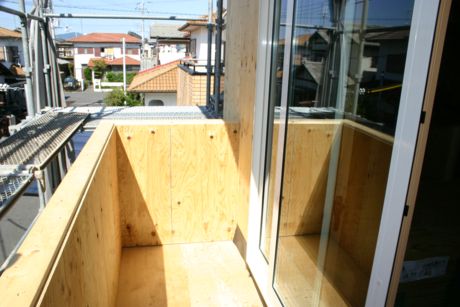

2階の浩章の部屋 出窓はこれから ベランダ

窓のサッシは全て二重ガラスを採用している。
その効果は!!!
上の写真の様に直射日光が当たっている外側のガラスにさわると熱くなっているが、内側のガラスをさわるとその熱は感じない。

二階から見た吹き抜け部分

吹き抜けの横が私の部屋CPU室 一階天井のファイヤーストップ構造材

1階床工事 06年9月15日

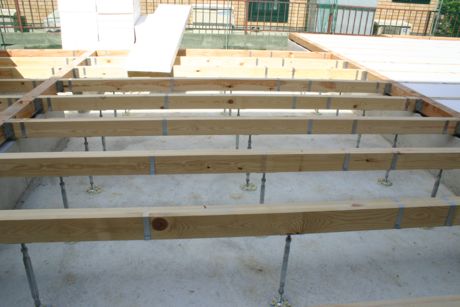

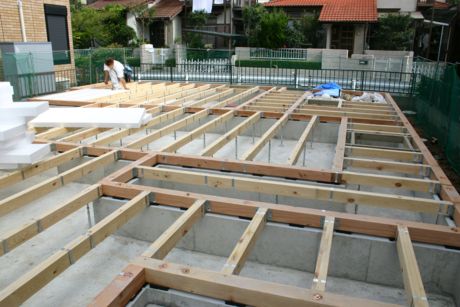

9月15日 フルベース基礎の上に構造部材の角材で床を構成いよいよ1階の床工事が始まった。
フルベース基礎の上に構造部材の角材で床を構成

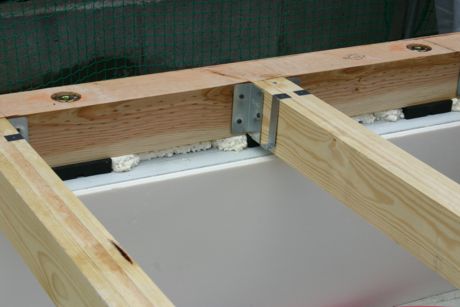

居間部分の大引には3倍の補強金具が

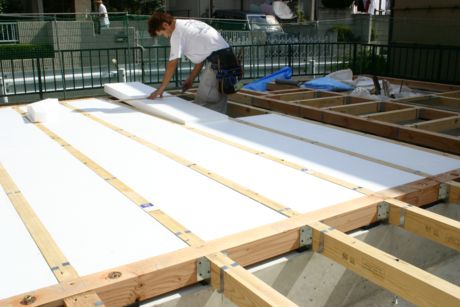

断熱用に80mm厚の発砲ポリスチレンフォームを引き詰める。
洗面・浴室部分は基礎と構造材の隙間に泡状のコーキング材を詰めて湿気が他の床下ブロックへの侵入を防ぐ

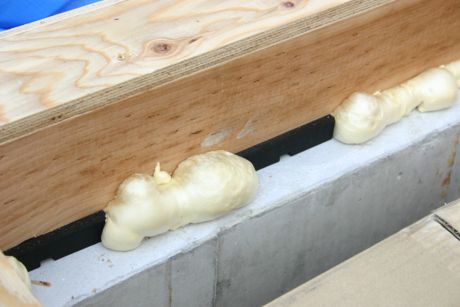

コーキング材を入れたところ
時間が経つと大きく膨らむ

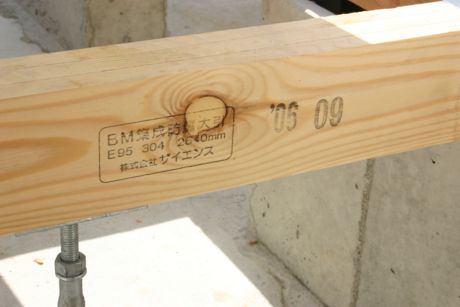

大引きの角材に製造メーカーと製造年月の刻印が

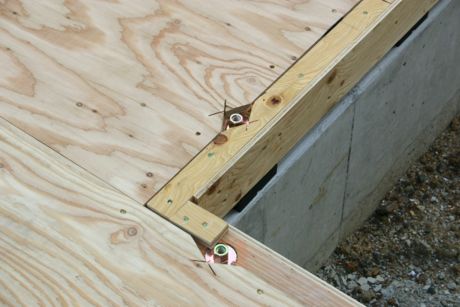

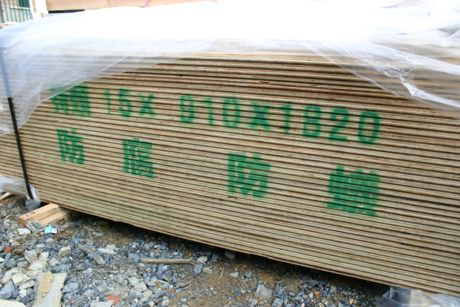

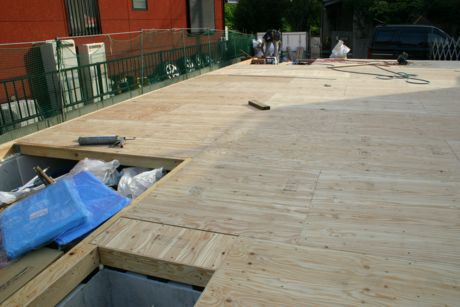

発砲ポリスチレンフォームを敷き詰めた上に貼る15mm厚のコンパネ
コンパネ張り付けが完了

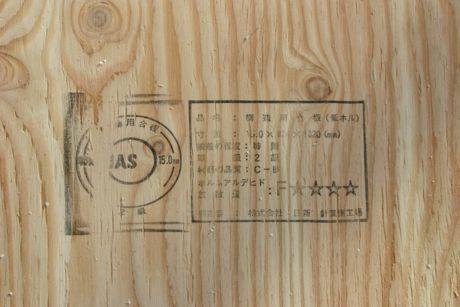

コンパネに「F☆☆☆☆」の刻印

JASで最も厳しいホルムアルデビド放散量を示す。
耐力壁を取り付ける部分

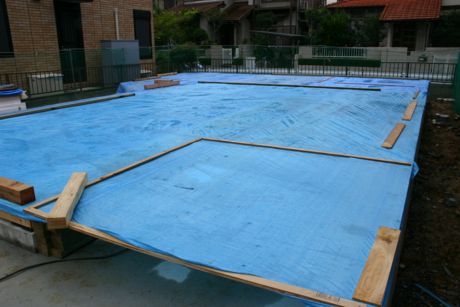

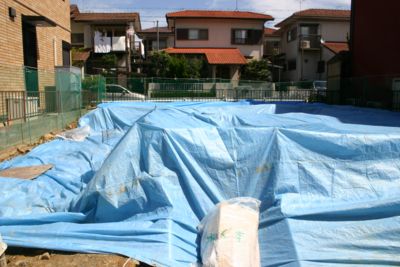

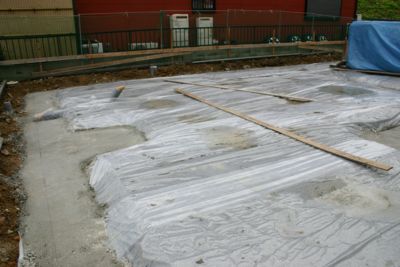

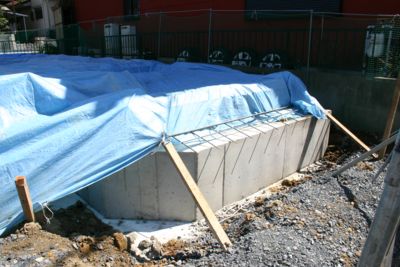

床完成、雨に備えブルーシートで養生
日曜から月曜にかけて台風13号の影響が出るか。20日から建て方工事が予定されている。

基礎工事完了 06年9月9日
 今週はほとんど基礎工事の養生のみで、動きはなしであった。9月9日土曜日、基礎工事が完了したと、現場監督のK氏から連絡がはいる。天候にも恵まれ工事は順調にすすみ、来週15日頃から床工事、20日から建て方工事の準備に入る。又10月7日予定の上棟は、1週間早め9月30日の予定に変更したいとのこと。
 天候だけは、予定を狂わすので早く出来る時は前倒しでどんどん進めて・・・大いに賛成

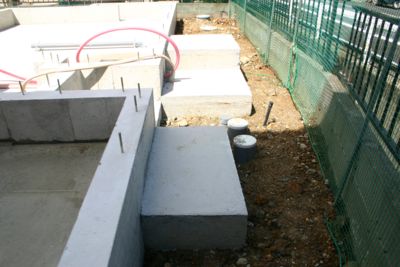

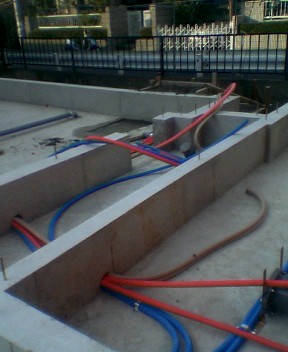

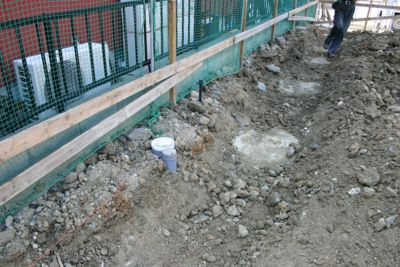

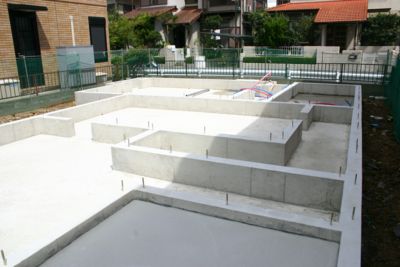

9月5日 給排水用配管など床下部分の配管及び基礎工事完了
天気に恵まれ基礎工事が1週間ほど早く完了 玄関部分の土間
エコキュートのヒートポンプが載るベース

基礎工事 06年8月22日

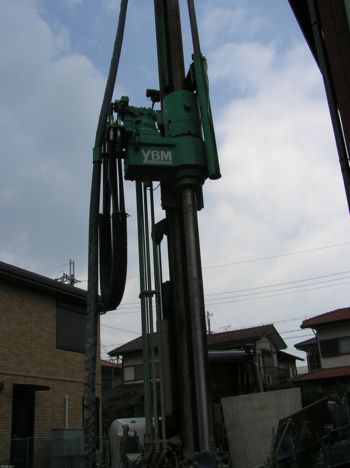

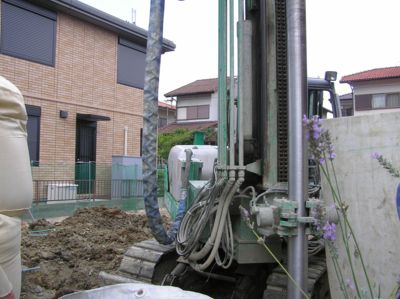

8月22日 地盤補強工事
4mほどボーリングし補強用コンクリートを
流し込む
約4mまで柱状改良工事
基礎工事 8月26日

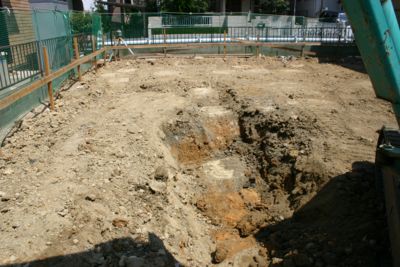

基礎工事の掘削 先日の地盤補強工事で打ち込んだコンクリート柱
玄関部分にかけて深基礎のため掘り下げている 捨コンとクラッシャーを敷きつめその上に防湿
シートで保護
配筋検査完了 8月29日

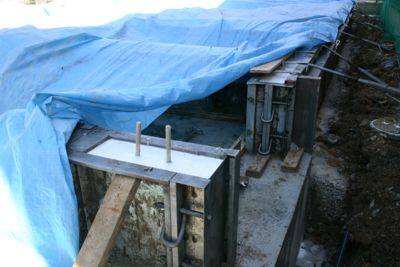

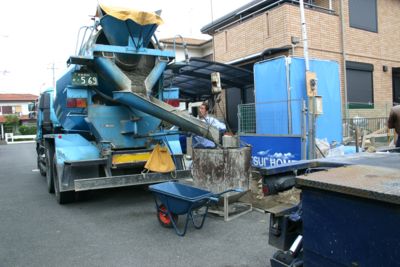

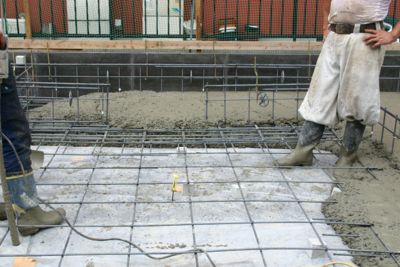

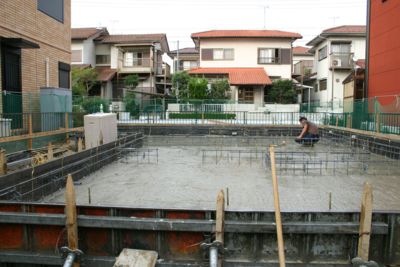

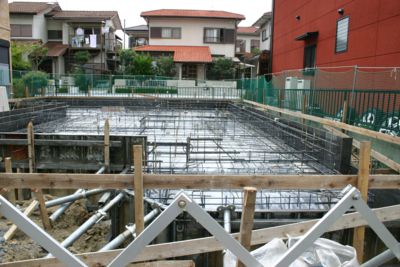

配筋が完了し三井ホームの検査証が張られた。 コンクリートの打設が始まる
基礎部分のフルベースコンクリートの打設 リビングの階段よりの壁が出来る部分で基礎部分
も配筋を多くして強度を出している。

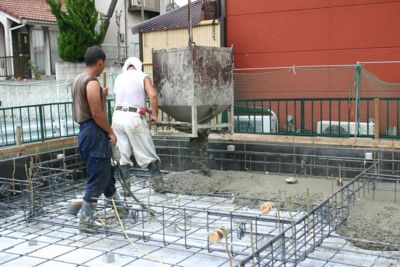

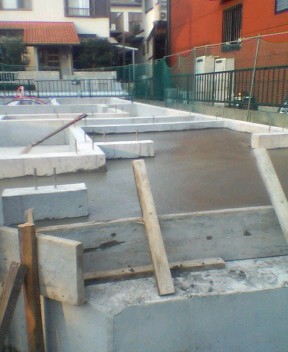

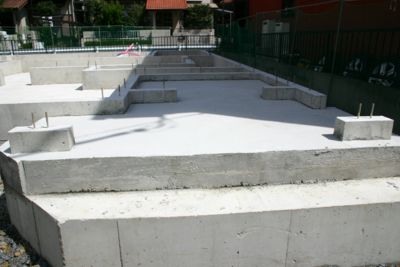

フルベースコンクリートの打設が終わりコテで平らに
9月2日 現場の様子
9月2日 現場の状況を見に行った。すでに基礎
部分のコンクリートは完了し養生中であった。
基礎と躯体部分を固定するアンカーボルトの様子

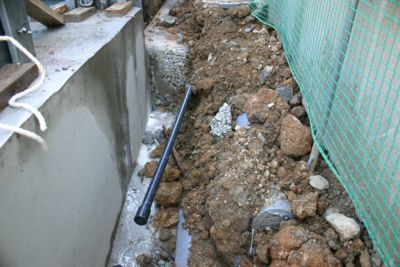

玄関部分の深基礎 光ケーブル用の空配管

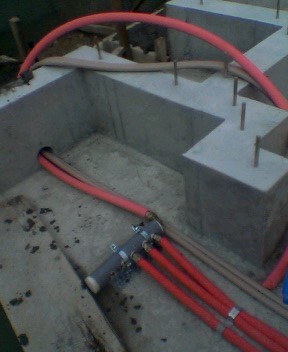

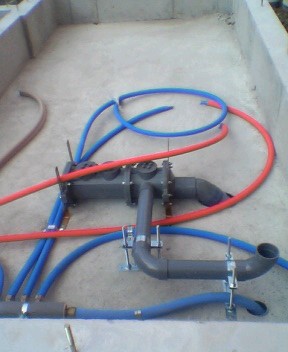

給排水の配管 赤い配管は給湯用
玄関ポーチの土間コン

地鎮祭 06年8月19日

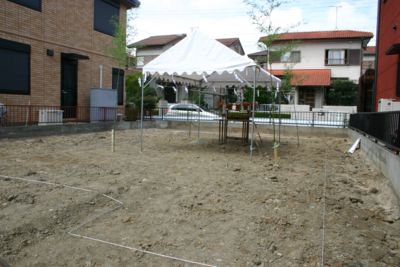

8月19日 地鎮祭と地縄
地鎮祭の準備が完了 地鎮祭の様子の写真は、三井ホーム営業K氏の撮影
くわ入れ 三井ホームの現場監督さん
地鎮祭も無事終了

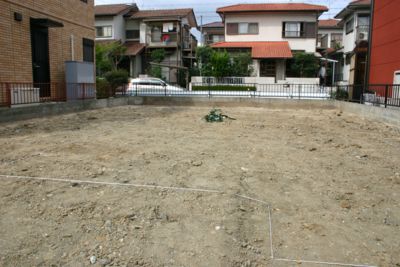

そのあと地縄による建築物の位置など確認

解体工事 06年8月7日

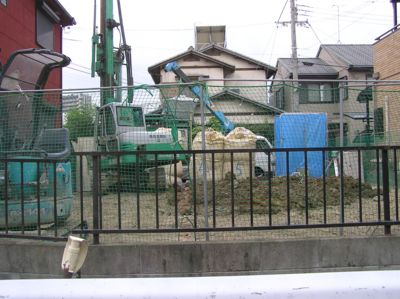

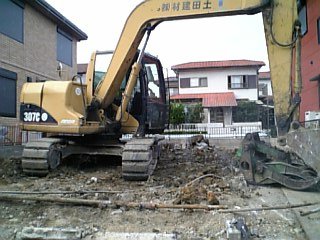

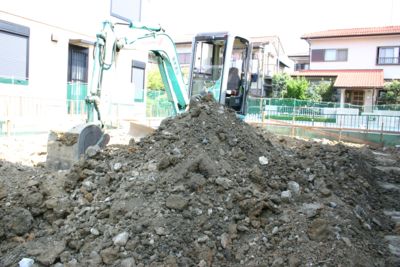

8月9日 いよいよ解体工事が始まる

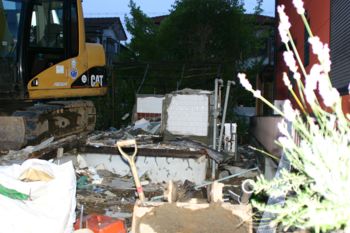

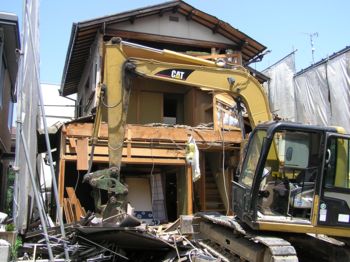

重機で住み慣れた家が・・・
8月18日解体もほぼ完了明日は、地鎮祭

仮住まいへの引っ越し 06年8月5日
引っ越しの荷造り
引っ越し当日の朝まで荷造りに追われる

このページのトップへ
