平成18年3月〜平成18年12月 完成予定 | 実施編2 |
---|
書斎造作工事 10月29日〜11月 4日 | |
![]() |

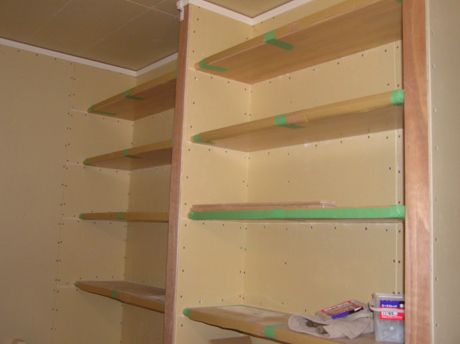

書斎の造作棚工事 |
![]() |

机の受け部分 |
![]() |
巾2,600mmのテーブル取付 |
![]() |

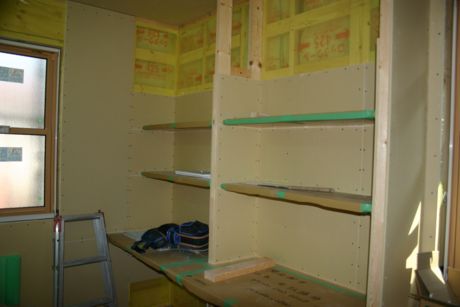

書棚の取付 |
![]() |
書棚完了 |
![]() |

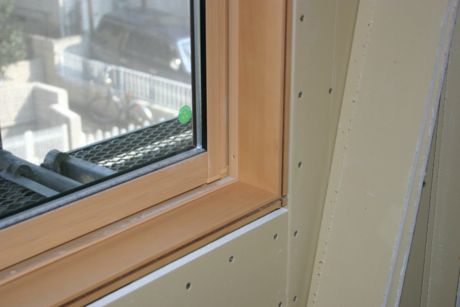

窓の四方枠が取付られた |
![]() |
1階のボード貼りも出来た |
![]() |
外壁にモルタルが塗られた |
内装工事 10月22日〜10月28日 | |
![]() |
洗面室壁面 ここに分電盤がつく |
![]() |
リビングの壁も下地のボードが貼られた。 |
![]() |
階段の手摺取付部分の補強下地 |
![]() |

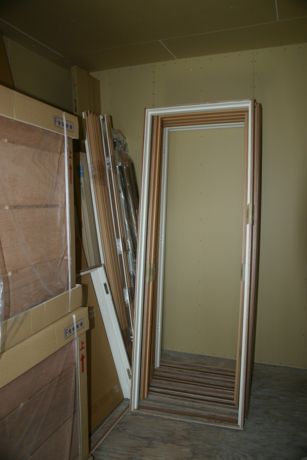

内部建具の一部(ドアーの枠) |
![]() |
キッチンの天井にロックウールが敷き詰められる。 |
![]() |

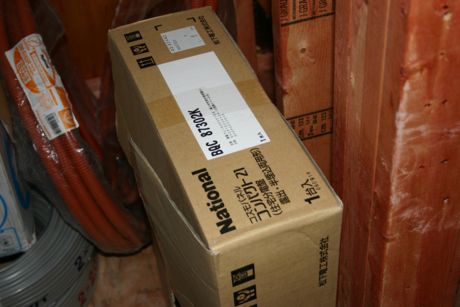

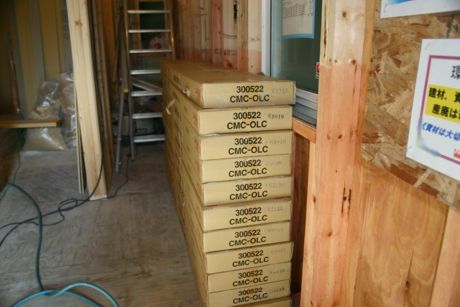

レンジフードなど、内装設備の部品が到着 |
![]() |
2階のフローリング材が搬入されていた。 |
![]() |

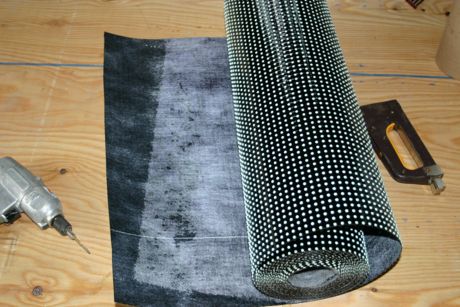

外壁は、防水シートの上にラス網が貼られた。 |
バスルーム工事 10月28日 | |
![]() |

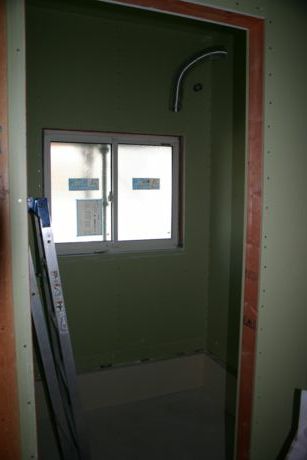

洗面室とバスルームの壁面下地ボードは、耐湿性の優れたものが貼られていた。 |
![]() |

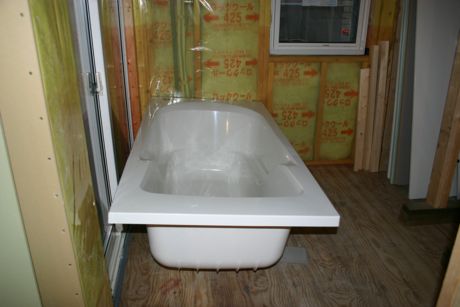

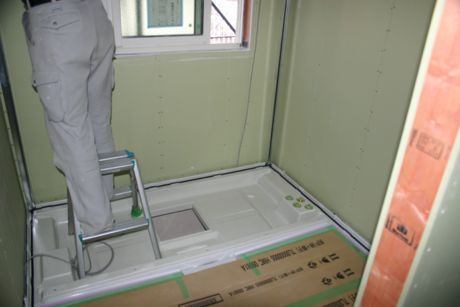

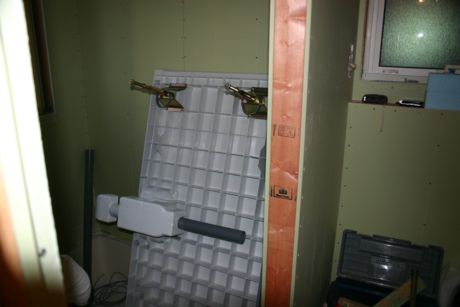

取付前のバスタブ |
![]() |
バスタブの受けの土台 |
![]() |

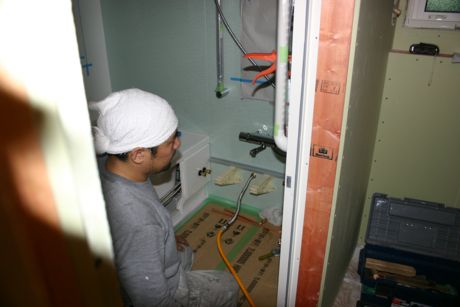

配管の接続 |
![]() |

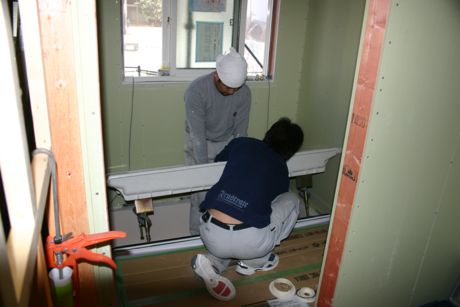

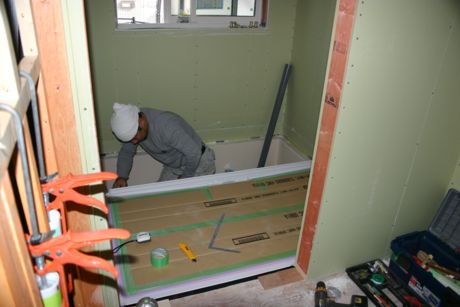

バスタブの土台取付 |
![]() |
柱を取付 |
![]() |

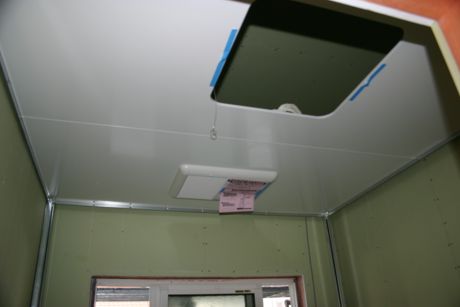

天井の取付 手前点検口で奥は、乾燥機 |
![]() |
配管の圧力テスト |
![]() |
窓も完成 |
![]() |

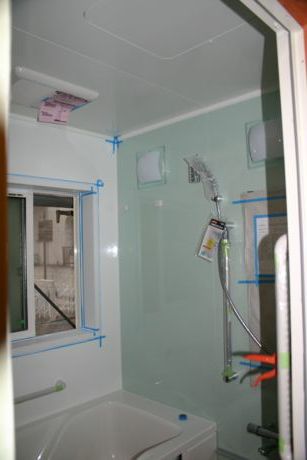

完成 |
![]() |

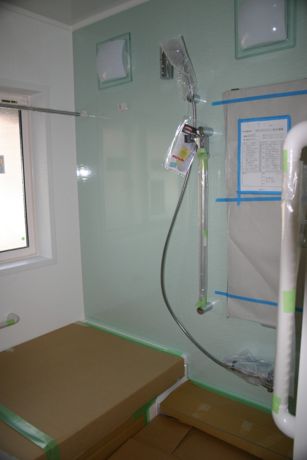

ミストサウナ |
設備工事3 10月15日〜10月21日 | |
先週発生した食堂の変更も正式に追加発注で工事も進展していきます。 | |
![]() |

2階天井下地 |
![]() |

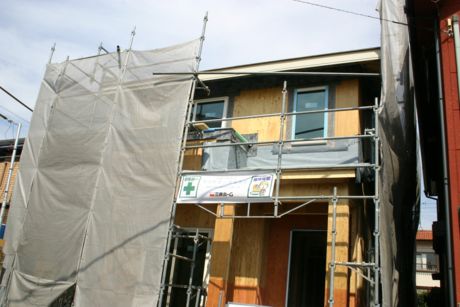

外壁も防水シートが貼られていく。 |
![]() |

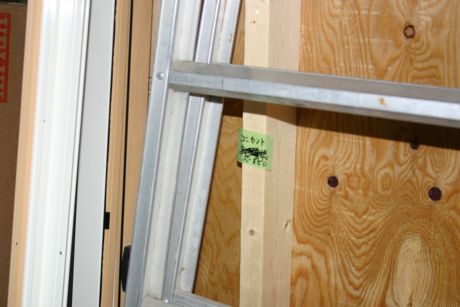

シャッター式雨戸も取り付いた。 |
![]() |

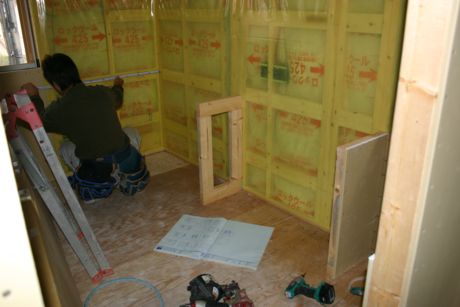

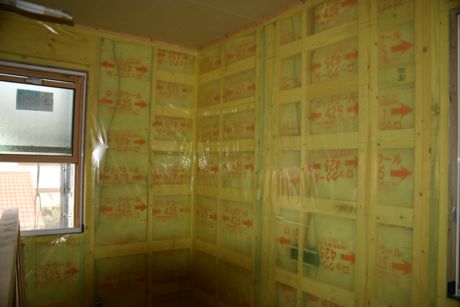

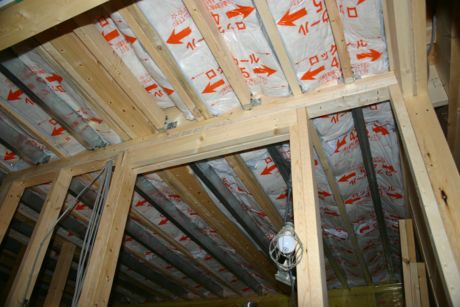

2階の壁に断熱材が張りつめられた。 |
![]() |
天井ボードが貼られ、間仕切り壁の一部に額など飾りを壁に取り付ける予定ぶぶんに合板の補強を入れてもらった。 |
![]() |

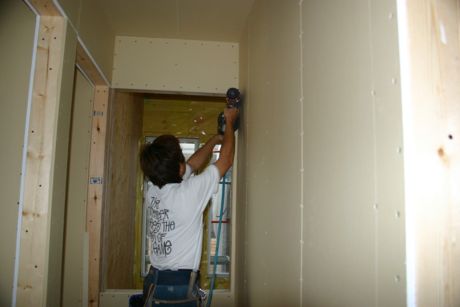

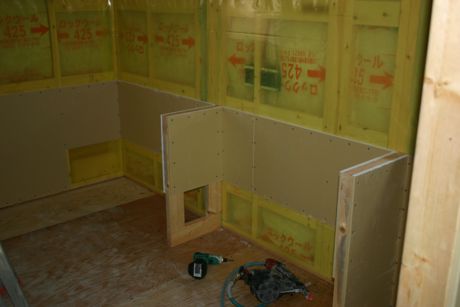

ボード貼り |
![]() |

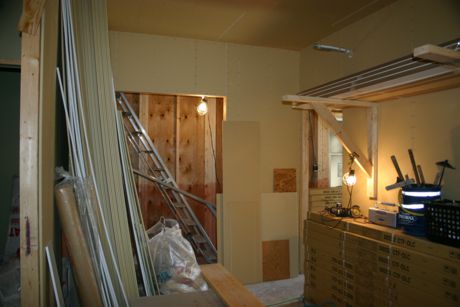

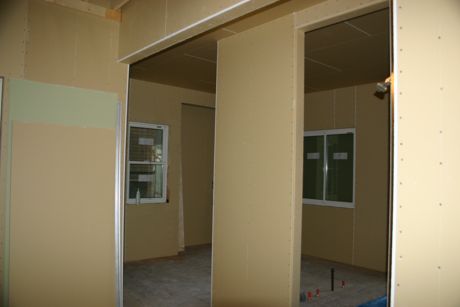

ボード貼りが完了した2階洋室3 |
![]() |
2階洋室2 |
![]() |

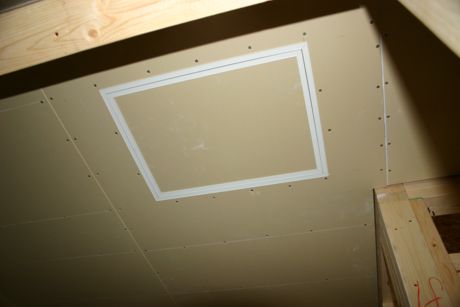

CPU室天井の点検口 |
![]() |
CPU室の棚部分の補強 |
![]() |

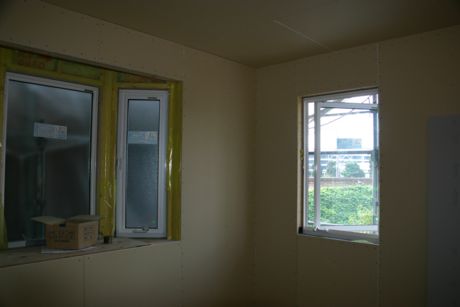

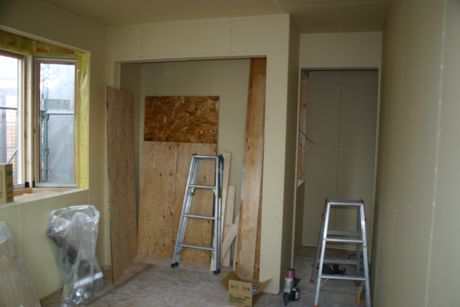

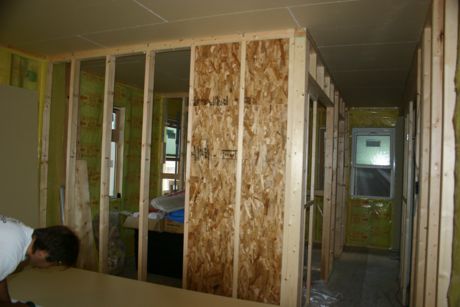

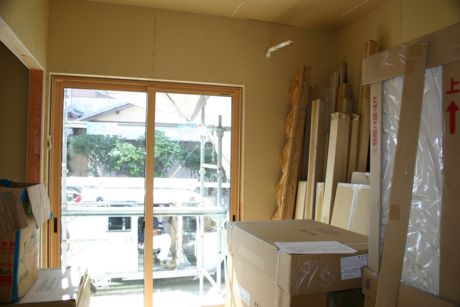

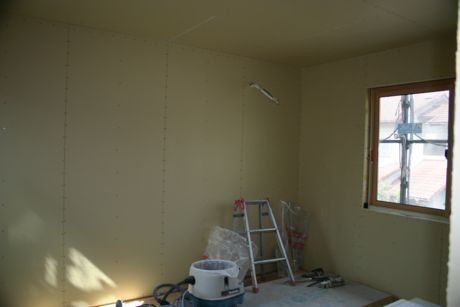

主寝室もボード貼り完了 |
![]() |

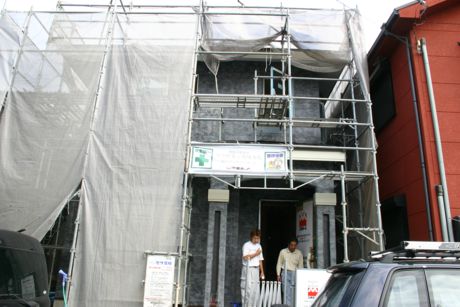

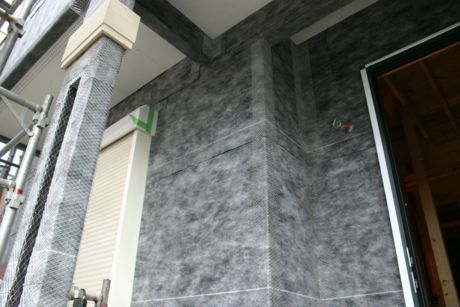

外壁の防水シート貼りが完了 |
![]() |
|
設備工事2 10月8日〜10月14日 | |
上棟時打合も終わり設備工事がこれから本格化する時期になったにもかかわらず、10月7日に大事件が発生!!! 家内から突然食堂の配置を変えたい、今の大きさからして食堂のスペースが狭い。デザインを変更したい。とこんな意見が出て、とりあえず三井ホームの営業のK氏に電話をして、その旨を話した。工事の工程など影響が大きい変更の話だが、快く聞いてくださって、インテリアコーディネーター(IC)のN氏に相談して何か良い解決策を検討してみるとの返事を頂いた。 そして、10月9日(祝日)に急遽三井ホームデザインセンターにて打合をする事になった。 営業K氏及びICのN氏と私たち夫婦で、食堂のプラン変更を話し合った。対面フラットキッチンを辞めて通常の対面式にした場合の有効スペースがどのくらいになるのか、等いろいろ検討した結果ICのN氏が探してくださった変形テーブルを利用し、さらに食器棚収納のために50cm程壁を外にふかした部分つまり神棚を取付予定の部分をベンチシートにしてテーブルを置くプランに変更する事になった。 この変更のため、照明プランにも変更が生じて、現場の電気工事、大工工事の関係者の方々ごめんなさい。 |
|
![]() |

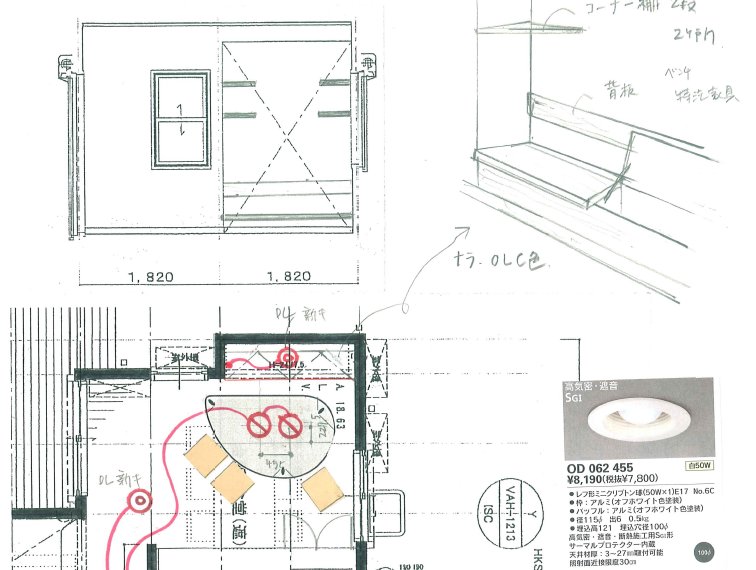

変形テーブルとベンチシートのイメージ ベンチシートは収納可能なタイプとして特注家具として依頼する。 |
上棟時打合でマルチメディアコンセントの位置など変更が出たところの対応が行われていました。 | |
![]() |

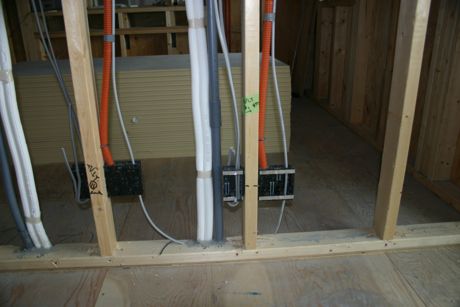

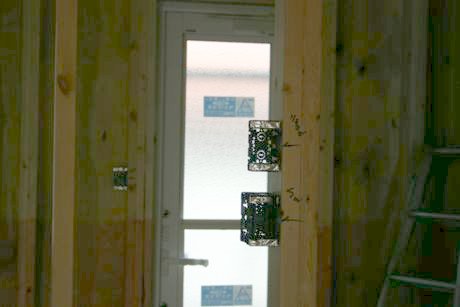

リビングのマルチメディアコンセントの位置が変更されていました。 |
![]() |

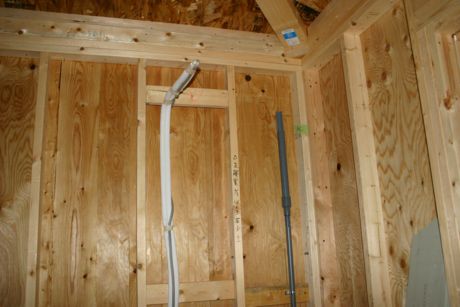

2階の洋室2及び3の仕切壁内にエアコンの配管が入り1階の床下まで立ち下がり床下から室外機に接続される。 |
![]() |
主寝室のエアコンも壁の中に隠蔽され1階へ |
![]() |

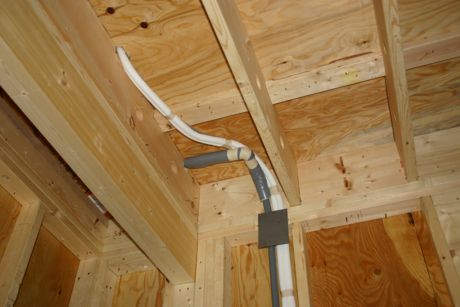

1階天井裏でエアコンの配管が横引きされ外壁の壁のなかを下がる。 |
![]() |

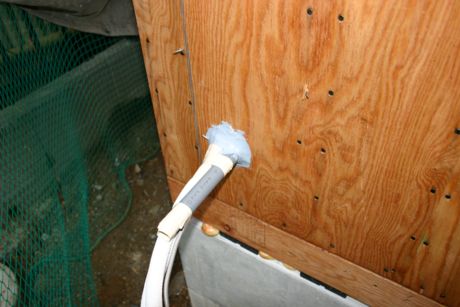

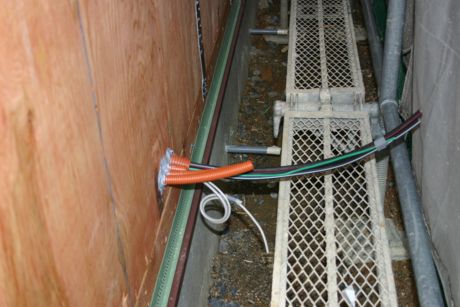

1階床付近で外部へ |
![]() |
外部の様子 |
![]() |
計画換気のためのダクトも取り付けられた。 |
![]() |

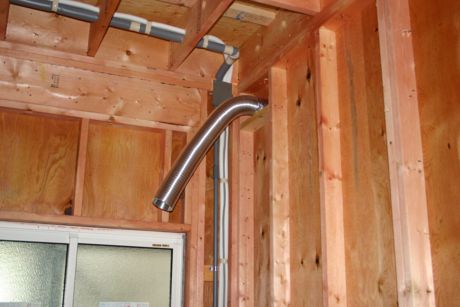

浴室の換気ダクト |
![]() |

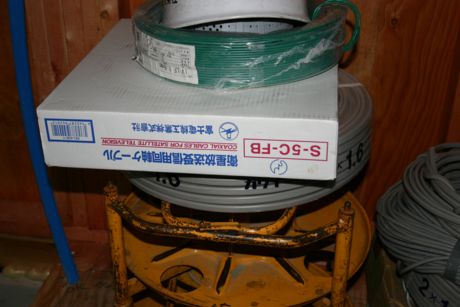

テレビアンテナケーブルは衛星放送対応の低損失の同軸ケーブルをお願いした。 |
![]() |
分電盤など電気工事の材料 |
![]() |

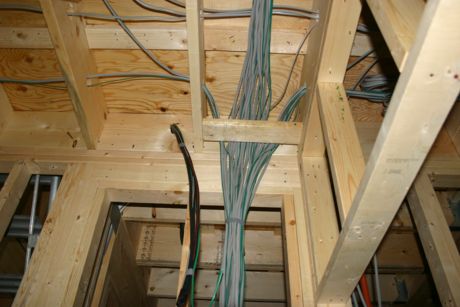

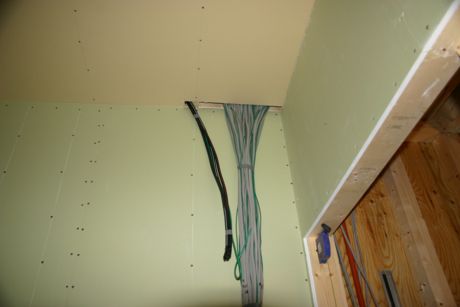

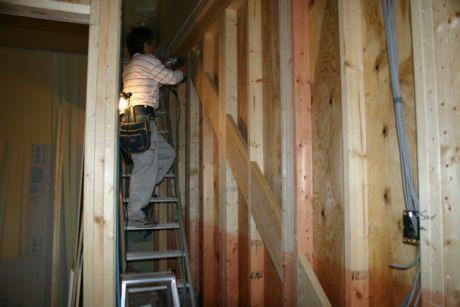

電気工事 分電盤が取り付くところに各場所からケーブルが集まって来る。 |
![]() |
マルチメディア用のCD管が配管された。 |
![]() |

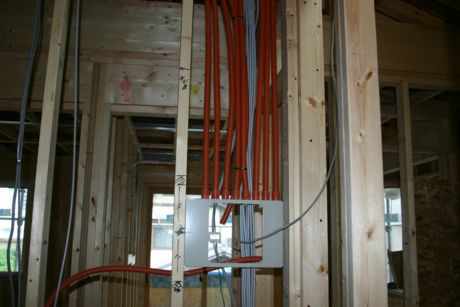

CPU室に集まるCD管 各部屋にCAT5ケーブルをここから分配する。 |
![]() |
電気の取り込みと電話と光用のCD配管 |
![]() |

軒天部分もボードが貼られた。 |
![]() |

外壁の水切部分にガルバリュウム鋼板を使用 |
![]() |
外壁に貼る防水シート |
![]() |

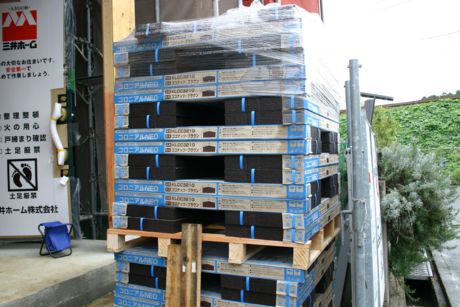

屋根のスレートが到着 |
![]() |

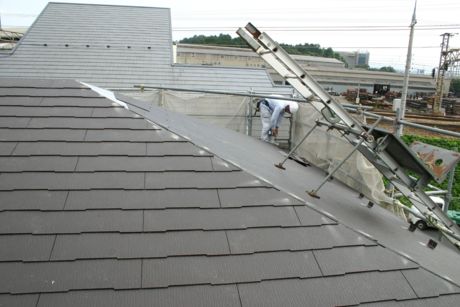

屋根のスレート貼り |
![]() |

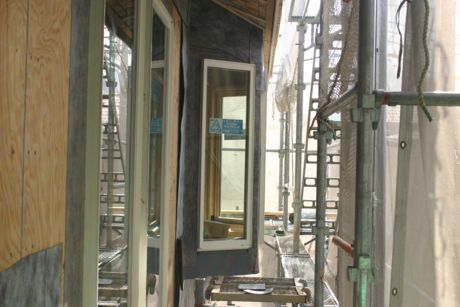

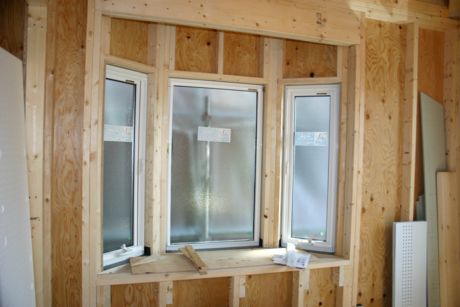

出窓も完成 |
設備工事1 9月30日〜10月7日 | |
壁面内を通す配管関係の設備工事も始まった。 | |
![]() |

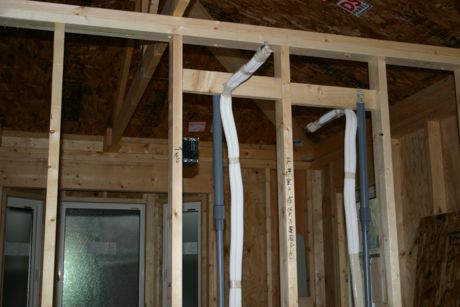

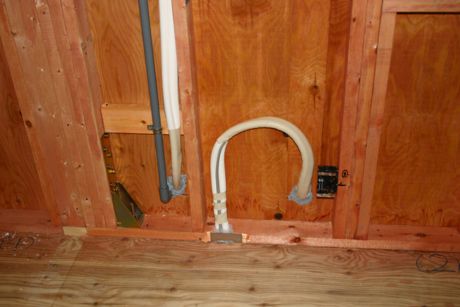

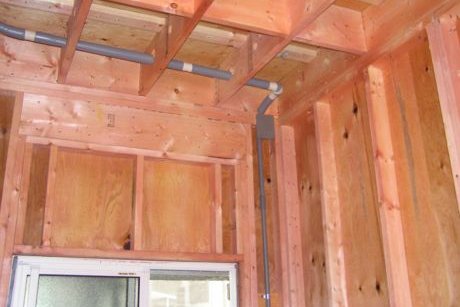

2階の書斎エアコンのドレイン配管が1階天井で横引きし浴室の壁面の中を立ち下がる。 |
![]() |

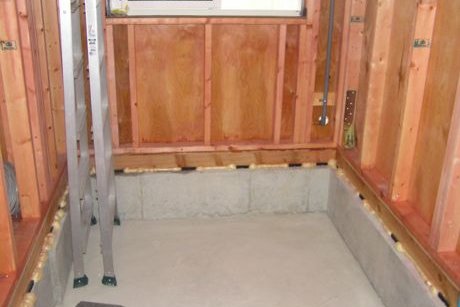

浴室部分 |
![]() |
2階書斎のエアコン用ドレイン配管と冷媒用配管、それに電気も壁の中に。 従ってエアコン関係の配管は外壁に露出配管されないため、外観的にもすっきりしたものになる。 |
![]() |

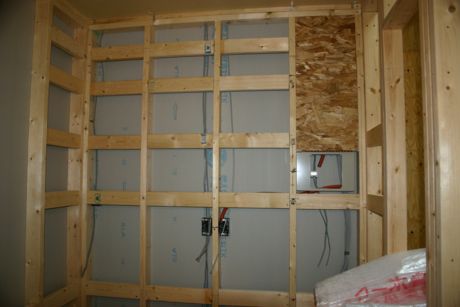

CPU室エアコンのドレインも壁面内に |
![]() |
食堂の壁から室外機へつながる |
![]() |

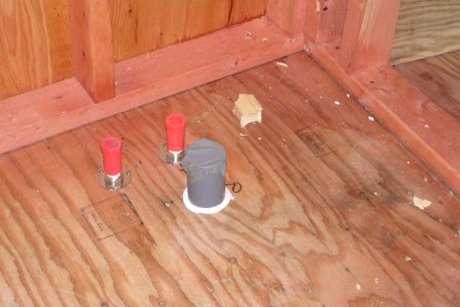

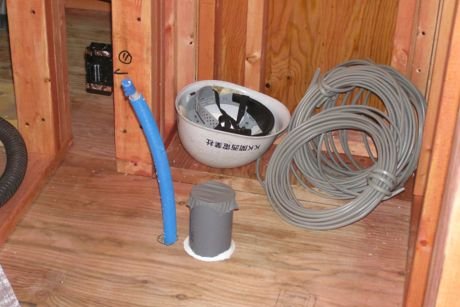

トイレの配管 |
![]() |

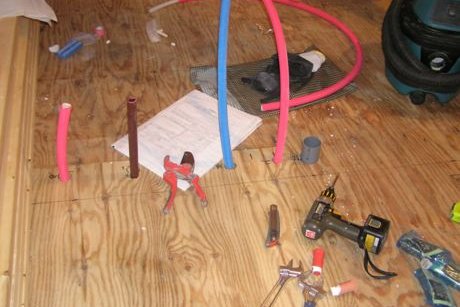

洗面化粧台用配管(温水冷水、排水) |
![]() |
キッチンの水回り配管 |
![]() |
配管完了 |
![]() |

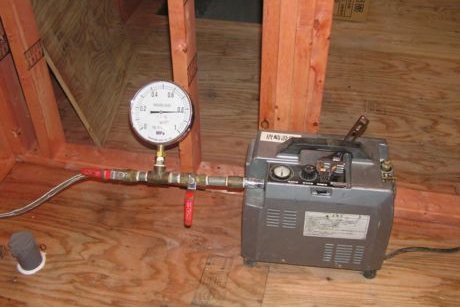

配管が完了した後、エアーによる圧力をかけて漏れがないかテスト中 |
上棟打合 6年9月30日 | |
マイホーム計画もいよいよ完成に向けて、新たな段階に入った。 9月30日は上棟打合の日である。朝9時30分から、外構担当、水回り担当、空調担当、電気担当の各業者の方と三井ホームから営業のK氏、現場責任者のYK氏、設計担当のH氏が集まって、それぞれ現場で工事の状況および配置等の確認の打合を行った。 |
|
![]() |
先ず、外構担当の京阪○○○○のU氏との打合で門扉の位置や引き込みポールの位置とポールの色など打合を実施、後日門扉の形状など細かな点について打合を行うことになった。 水回り設備の打合では洗濯機の排水孔の位置や洗濯機用コンセント、水栓の位置、などを確認した。 |
![]() |

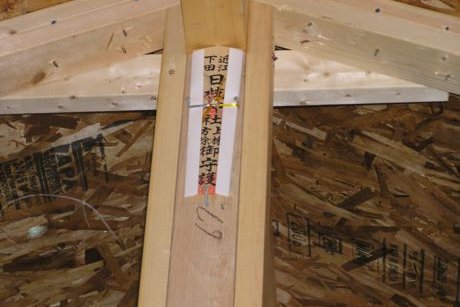

小屋裏に奉納されたお札 |
![]() |
鼻隠しの部分は下地材料が取り付けられていた。 |
![]() |

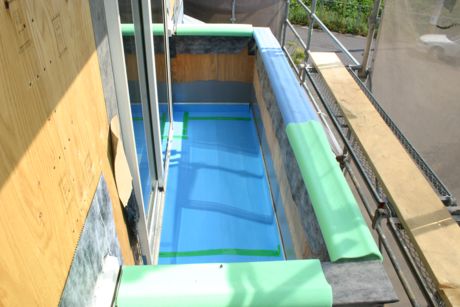

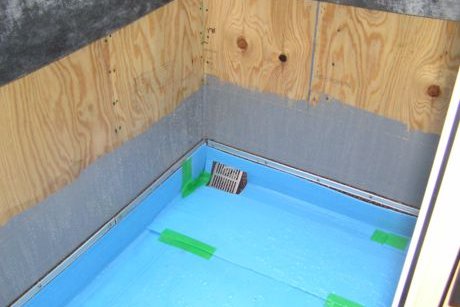

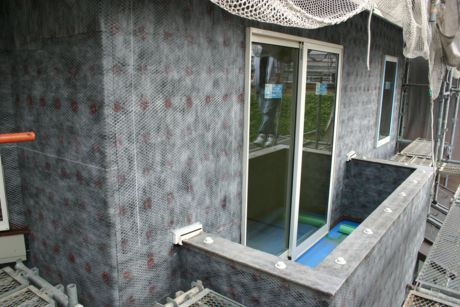

ベランダの防水処理 |
![]() |
|
![]() |

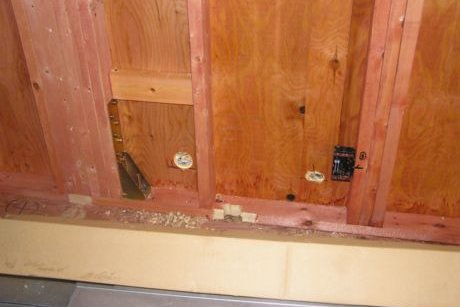

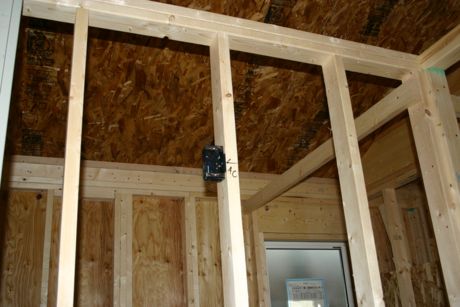

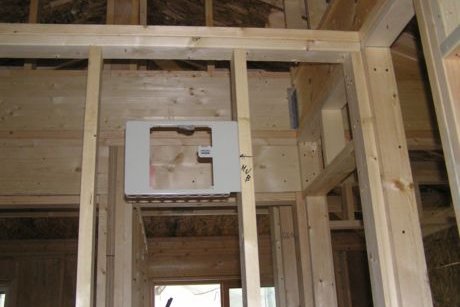

2階CPU室のエアコン用電源のコンセント埋め込みボックス |
![]() |

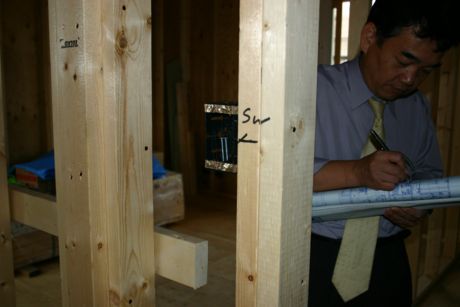

CPU室照明用スイッチボックスの取付位置を部屋の中を外に変更する。 図面上に変更を記入中の設計のH氏 |
![]() |

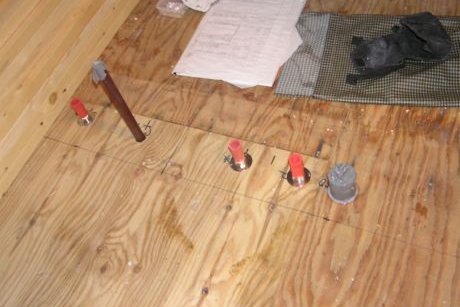

CPU室に設置するマルチメディアポートの捨てボックス |
![]() |

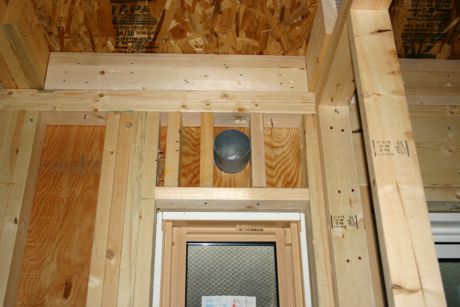

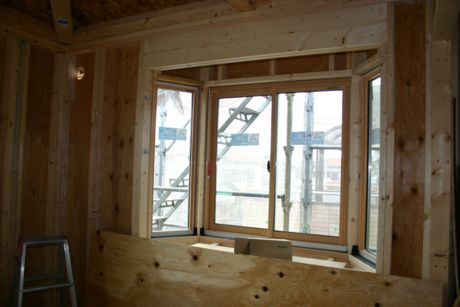

2階洋室3の出窓 |
![]() |

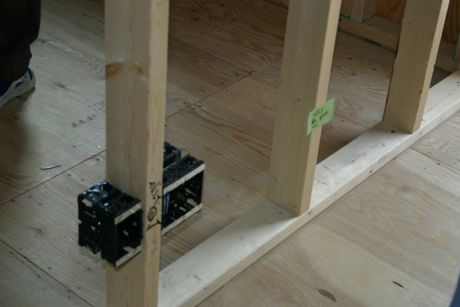

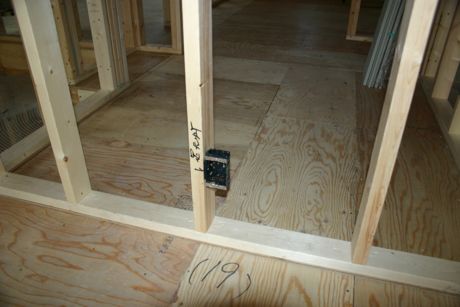

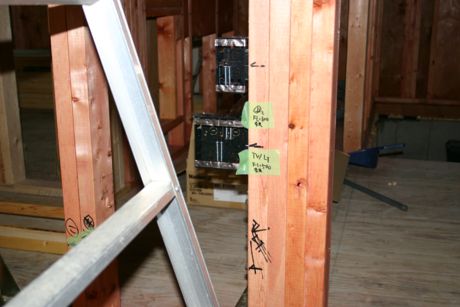

2階洋室2と3では、マルチメディアコンセント位置を一つ右の2×4材にずらす。 |
![]() |

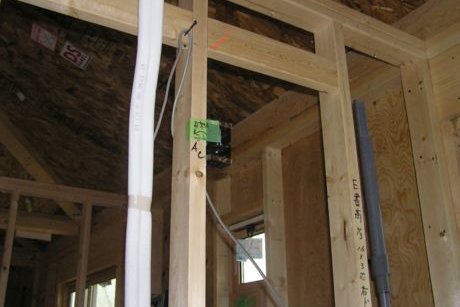

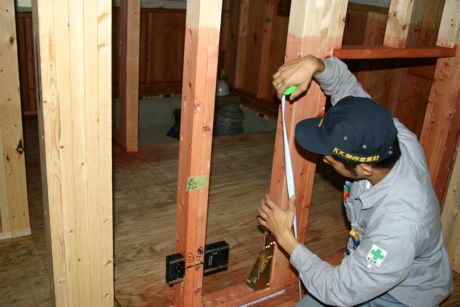

書斎のマルチメディアコンセント位置の確認 |
![]() |
2階の廊下に足元灯を取付 |
![]() |
リビングのマルチメディアコンセント位置の変更 |
![]() |

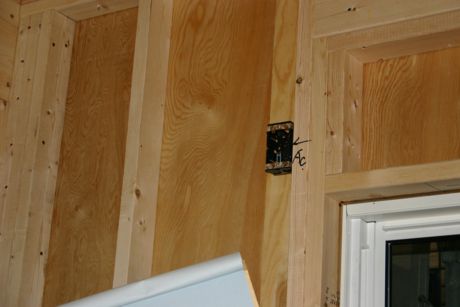

食堂につくエアコン用電源は、カーテンの形状からかぶらないように写真の位置よりずらすように変更した。 |
![]() |

インターホンの位置をリビング横の壁からキッチン横の壁に変更する。 |
![]() |
キッチン横壁にエコキュートのリモコンが付く。この裏側なインターホンを取り付けることに。 |
上棟打合で追加工事が発生!!! 今まであまり気にしていなかった神棚がない!取り壊し前、引っ越しの折りにも神棚を仮住まいへ持っていき奉っている。ところが現在建築中の家には仏壇を奉り場所は確保しているが、神棚を考えていなかったことに気付いた。最近あまり気にしていない人が多いと聞いたが、気になり出すとどうしようもなく神棚をつけることにした。設計のH氏、工事責任者のYK氏に追加をお願いした。施主支給で白木の板を用意し取り付けて貰うことになった。場所は神棚のうえを人が歩かないような場所と言うことになり、食堂の奥の食器棚収納のために50cm程壁を外にふかした部分の上部に取り付けることになった。 |
